1 MVA Güneş Enerji Santrali Kurulum Aşamaları

1 MVA Güneş Enerji Santrali Kurulum Aşamaları

1 MVA Güneş Enerji Santrali Kurulum Aşamaları

      1 MVA arazi tipi GES kurulum için yapılması gereken süreçler anlatılacaktır. TEDAŞ işletmesiyle bağlantı anlaşması imzaladıktan sonra GES kurulumuna geçilebilir. Çağrı mektubunu aldıktan sonra GES projesini onay için TEDAŞ’a sunulmalıdır. TEDAŞ projeyi 90 gün içerisinde onaylamak zorundadır. Proje onaylandıktan sonra 30 gün içerisinde bağlantı anlaşmasını imzalayarak 2 yıl içerisinde kabulünü TEDAŞ’a yaptırmak gerekmektedir.

GES_yasal_süreler-450x293

Fotovoltaik (PV) Panel: Yüzeylerine gelen güneş ışını sayesinde doğru akım (DC) elektrik üreten yarı iletken (genellikle silisyum) PV hücrelerin bir panel üzerinde birleştirilmesinden oluşur.

İnvertör (Evirici): PV panellerin ürettiği doğru akım (DC) elektriği, alternatif akıma (şebeke elektriği) çevirir.

Panel Taşıyıcı Sistemi: Arazi ve çatı tipi olarak ayrılmakla birlikte, genel olarak galvanizli çelik veya alüminyumdan mamul panel taşıyıcı sistemleri ve montaj aparatlarından oluşur.

Elektrik Panosu: Kısa devre, şebeke dalgalanmaları, aşırı gerilim gibi durumların olumsuz etkilerini en aza indirerek, GES’in güvenli bir şekilde şebekeye (trafoya) bağlanmasını sağlanır.

Trafo: Eviriciden gelen AG (400 Volt) şebekesini ulusal şebeke (EDAŞ’ın hattına) uygun OG gerilim seviyesine (31,5 kV- 15,8 kV gibi) çıkarmaya yarar.

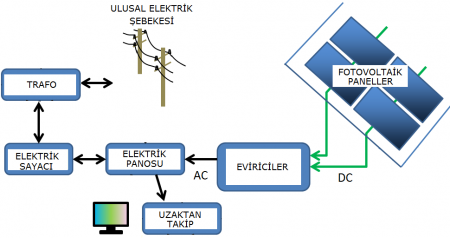

GES_tek_hat-450x238

Şekilde belirtilen kurulum aşaması için iş planını şu şekilde yapabilir:

- Arazi sahasının belirlenerek, çit telle çevrilmelidir.

- Tedarik: Sistemin saha içerisine kurulması için öncelik olarak malzeme temini yapılmalıdır.

- Fotovoltaik panellerin üzerine montaj edileceği konstrüksiyon sistemi projeye uygun şekilde yapılacak. Yapılan tüm montaj setleri tekrar kontrol edilmelidir.

- Fotovoltaik paneller yerine montaj edilerek, Fotovoltaik panellerin dc kablolamaları birbirine bağlanmalıdır.

- İnverterlerin planlanan yerlere montaj edilmelidir.

- Tüm inverterlerin AG bağlantı noktalarına bağlantısının yapılması.

- Tüm OG ve trafo bağlantıları yapılması.

- Baştan itibaren her noktanın tekrar kontrol edilmesi gerekir.

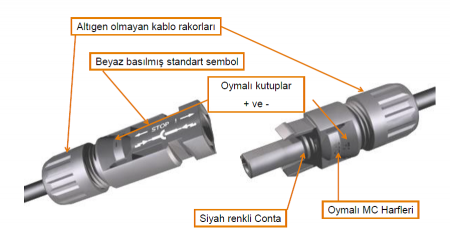

Kontrol edilmeyen tesiste meydana gelebilecek sorunlara örnek verecek olursak; Panellerin birbirine montaj edildiği kontakların resimleri aşağıdadır.

ges_kontak-450x236

Kontaklar birbirine montaj edildikten sonra termal kamera ile bakıldığında aşağıdaki resimdeki gibi gözüküyor. Isındığını resimlerden rahatça görmekteyiz.

ges_kontak2-450x154

ges_kontak3-450x338

Ortam sıcaklığın artmasıyla birlikte bu sıcaklık maksimum seviyeye çıkacaktır. Resimlerde görüldüğü gibi dikkatsiz bir şekilde montaj edilen kablolama zamanla ısınarak inverter veya panomuzun yanmasına sebep olabilir.

Montaj aşamasında kontrol edilecek tek noktadan bahsettik. Bunun gibi yaklaşık 20 tane daha nokta vardır. Montajda dikkat edilecek unsurları ayrı konuda bahsedeceğim. Bu hususlara dikkat edilmezse tesisinizin ömrü 20 yıl ya da 10 yıl olmaz. 3 yıl sonra sorunlarla boğuşmaya başlarsınız. Bütün bu aşamalardan sonra tesis çalışmaya hazır hale gelmiş bulunuyor. Burada uymamız gereken yasal süreler ise;

   - AG bağlantı noktası ise; 1 yıl
   - OG bağlantı noktası ise; 2 yıl

Kurulum aşamaları tamamlanarak faaliyete geçebilmek için tesisin TEDAŞ tarafından kabulünün yapılması gerekmektedir.
